目 录
表1施工组织设计文字说明

1. 工程概况
1.1 编制依据
1.2 工程概述

1.3 主要数量
1.4 主要结构形式
1.4.1 道路工程
1.4.2 桥梁工程
1.4.3 排水工程
1.5 本标段特点、重点及难点
1.5.1 本标段特点
1.5.2 本标段重点
1.5.3 本标段难点

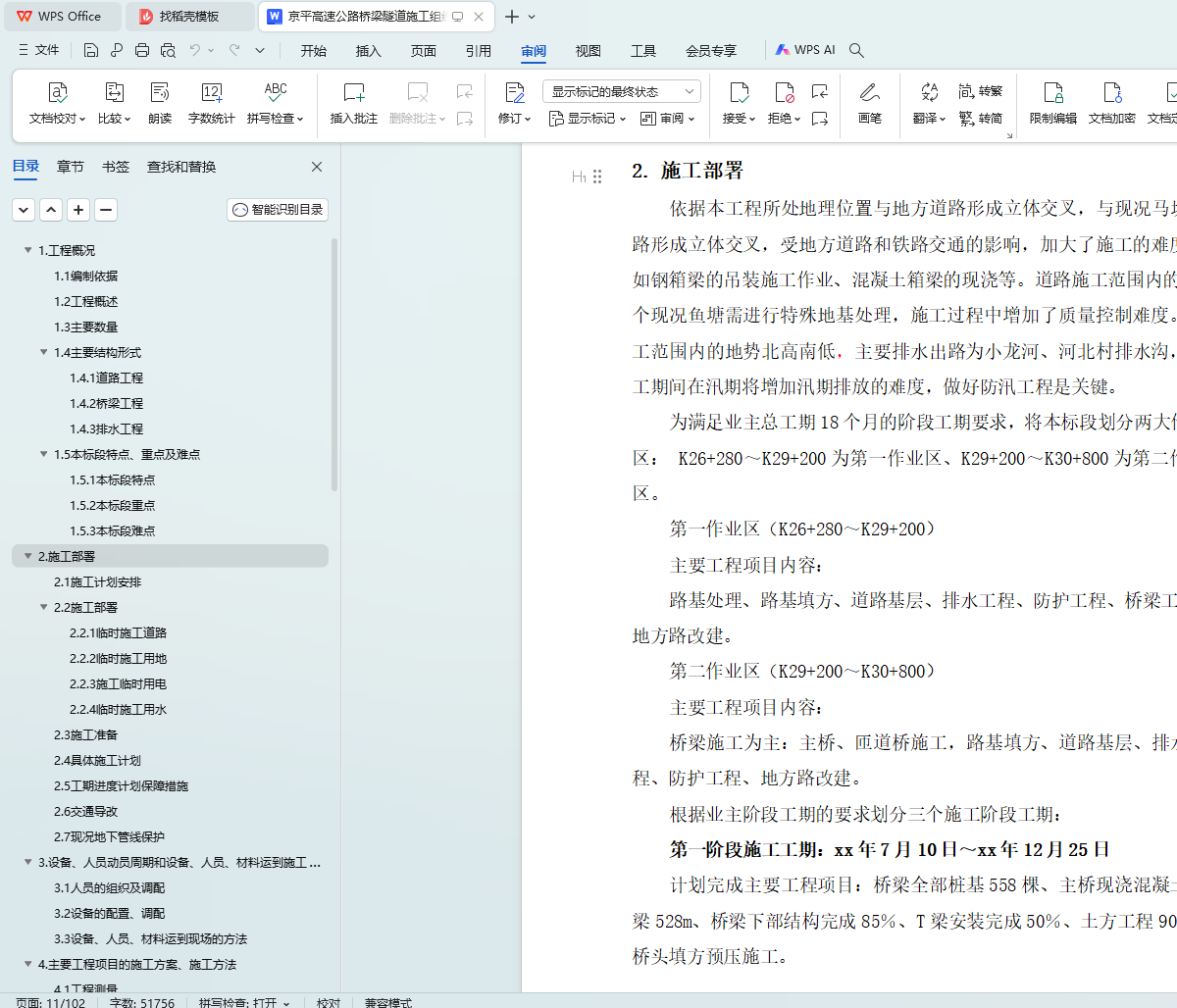

2. 施工部署

2.1 施工计划安排
2.2 施工部署
2.2.1 临时施工道路
2.2.2 临时施工用地

2.2.3 施工临时用电
2.2.4 临时施工用水
2.3 施工准备

2.4 具体施工计划

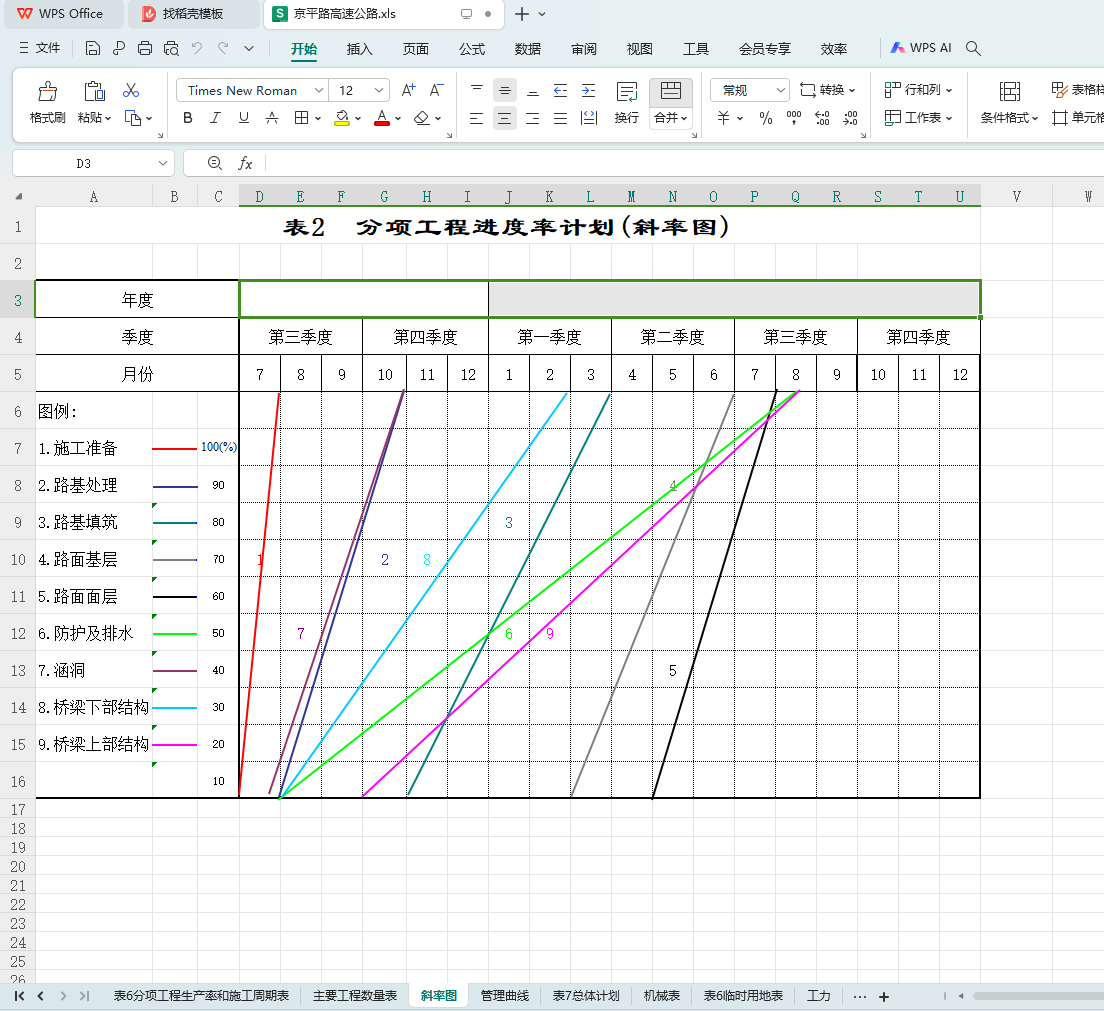

2.5 工期进度计划保障措施
2.6 交通导改
2.7 现况地下管线保护

3. 设备、人员动员周期和设备、人员、材料运到施工现场的方法
3.1 人员的组织及调配
3.2 设备的配置、调配
3.3 设备、人员、材料运到现场的方法
4. 主要工程项目的施工方案、施工方法
4.1 工程测量
4.2 道路工程
4.2.1 技术要求及施工准备
4.2.2 路基工程
4.2.3 路面工程
4.2.4 水泥混凝土路面施工
4.2.5 蒸发池施工

4.3 桥梁工程
4.3.1 桩基
4.3.2 承台和横系梁
4.3.3 墩柱
4.3.4 盖梁
4.3.5 桥台
4.3.6 T梁安装
4.3.7 现浇预应力箱梁
4.3.8 钢箱梁的施工
4.3.9 现浇空心板施工
4.3.10 桥面系
4.4 排水工程
5. 各分项工程的施工顺序
5.1 道路工程

5.2 桥梁工程
5.3 管涵工程
6. 确保工程质量和工期的措施
6.1 工程质量保证措施
6.2 工期保证措施
7. 重点(关键)和难点工程的施工方案、方法及其措施
7.1 特殊路基处理
7.2 路基填方施工
7.3 桩基施工
7.4 桥梁上部结构施工
7.5 桥台后背填土及处理措施
7.6 施工时与周围居民的协调配合等
7.7 主线桥跨马坊铁路货运站
8. 冬季和雨季的施工安排
8.1 冬季施工措施
8.2 雨季施工措施
9. 质量、安全保证体系
9.1 质量保证体系
9.1.1 质量目标
9.1.2 质量保证体系(详见框图)
9.1.3 质量保证措施
9.1.4 施工过程中的质量检查
9.2 安全保证体系
9.2.1 安全目标
9.2.2 安全保证体系(详见框图)
9.2.3 建立安全保证体系
9.2.4 安全保证措施
10. 文明施工措施
11. 环境保护、水土保持措施
11.1 施工噪声防治措施
11.2 水污染防治措施
11.3 大气污染防治措施
11.4 固体废弃物防治措施
11.5 生态环境保护及恢复措施

12. 农民工工资、劳务分包、材料采购、设备租赁等按期支付保证措施
13. 创新技术措施

箱梁模板支架计算书
现浇混凝土箱梁门洞计算书
表1施工组织设计文字说明
1. 工程概况
1.1 编制依据
1.1.1依据京平高速公路(机场南线高速公路~市界)工程施工招标文件(专用本)。
1.1.2依据公路工程国内招标文件范本(2003年版)。
1.1.3依据京平高速公路(机场南线高速公路~市界)工程施工招标文件补遗书1号。
1.1.4文件中要求执行的国家、当地及有关部委现行的技术标准、施工规范、规定、规程、验收标准。
1.1.5现场的实地考察情况。
1.1.6本企业的实力水平及施工业绩、相关文件。
1.2 工程概述
京平高速公路(机场南线高速公路~市界)起点位于六环路xx交,横跨北京市xx、xx两区,终点为北京市xx区xx东南的xx,北京市与天津市的交界线,与xx高速公路延长线相接,全长约52.83km。
本标段为第xx标段,起止桩号为K26+280~K30+800,长4.52km。沿线分别与早立庄现况道路(宽7m)、小宋各庄干渠、鱼塘、地方路1、现况云马路(宽5.5m)、地方路2、马坊铁路(二股线)、现况密三路(宽41.3m)相交。
本标段在道路桩号K26+952.3处与现况早立庄地方道路相交,现况早立庄道路全宽7m,京平高速路北侧现况路为土路,南侧为沥青道路。施工时在与现况路相交处新建早立庄通道桥,早立庄通道桥桥梁全长18.04m,与京平高速公路路基同宽为26m;本标段在道路桩号K27+115.8处跨现况小宋各庄干渠,小宋各庄干渠在相交处为不规则断面,且与主路相交角度较小,施工时整治河道并做改移,整治后的小宋各庄干渠顶宽30m,渠底宽10m,为梯形断面,在改移后的位置新建小宋各庄干渠桥,桥梁全长52.04m,桥梁与京平高速公路路基同宽为26m;道路在经过K27+170~K27+570、K27+720~K27+950、K28+150~K28+660处为鱼塘,需换填处理;地方路1位于京平高速主路K27+500~27+780北侧,现状路为土路,改建为砂石路,改建长度为300m;京平高速路在桩号K28+302.3处上跨云马路,现况云马路路面宽5.5m,施工时新建云马路立交,桥梁全长66.04m,宽度与京平高速路基同宽26m;地方路2位于京平高速主路K29+000南侧,现状为土路,改建为砂石路改建长度为30m;密三路互通式立交桥位于京平高速公路桩号K29+952.86处,上跨马坊铁路、现状密三路,密三路互通式立交桥包括主线桥、B、C、D、E匝道桥和A匝道通道桥及立交范围内地方路1、地方路2改造,其中主线桥全长992.488m,桥梁在立交范围内为变宽段。
工程施工主要内容包括:密三路互通式立交桥1座(主线,A、B、C、D、E匝道)、小宋各庄干渠桥、云马路分离式立交桥、早立庄通道桥、京平路道路工程、5条地方道路改造工程及排水工程等。
