建筑工程施工课程设计任务书

文章来源:www.biyezuopin.vip   发布者:毕业作品网站

任务书

一、设计目的

使学生熟悉和掌握多层住宅施工的施工组织进度的编制原则、方法和步骤;加深对所学施工组织课程的理解和综合运用的能力;培养学生分析问题、解决问题的独立工作能力。

二、设计题目

多层住宅小区工程施工组织课程设计

三、施工条件

1、该工程为某单位新建的职工住宅小区,小区内共有X栋住宅楼;每栋为二个单元,每栋住宅楼间距为25m,Y层,每层高3.0米,底层占地面积为12m×42m。砖墙承重结构,内、外墙均为240mm,隔断墙120mm;单元四大角、楼梯间及楼梯间两侧墙、内外墙交接处均设置抗震组合柱;每层设置圈梁;楼板为混凝土圆孔板;屋顶为加气混凝土屋面板,预制混凝土挑檐板。屋面为二毡三油防水。外墙为干粘石面层,内墙为20mm水泥砂浆抹面,顶板勾缝喷浆,楼面为普通地面。木门,铝合金窗。

2、根据地勘报告,土壤主要分4层:第1层为杂填土,厚度0.5~0.7m;第2层为素填土,厚度0.6~0.8m,承载力为90kN/m2;第三层为粉质黏土,厚度3.0~4.5m,承载力为160kN/m2;第四层为粉质粘土层,承载力为200kN/m2;持力层在第三层。地下水在地表下1.5m处。

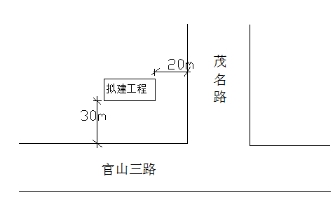

3、工程位于某中等城市,雨季为3~4月。小区位于城市茂名路与官山三路交叉处,区内地势平坦,业主征用土地较多,土建施工临时设施布置场地只在东、南方向受茂名路与官山三路约束控制,西、北方向可以较自由安排。

4、本工程基础为刚性基础,天然地基。室内外高差0.6m。基础持力层为粉质粘土,地基上为450mm厚3:7灰土,砖砌大放脚,基底标高–2.4m,–0.9m处为一道钢筋混凝土圈梁。

5、施工所需要的人力、材料及设备均可以按照要求给予满足。

6、工期要求:施工工期为Z个月。

四、设计内容

(一)施工组织设计的任务

1、编写施工方法与施工方案。

2、按照流水施工的基本原理,编制工程施工进度计划横道图。

3、绘制施工平面布置图,主要包括水、电、临建设施、主要机械、场站布置。(3#图一张)

4、主要劳动力、机械设备安排计划。

5、编写各项技术组织措施与各项技术经济指标。

(二)施工组织设计的内容

1、工程概况。主要内容:建筑特点,结构特点简介,以及装修特点,施工条件,地形,地貌,特点简介,以及工程所在处的社会,经济环境。

2、施工方法与施工方案。主要内容:施工程序,施工流向;主要分部分项工程的施工方法;主要施工机械的选用;施工新技术,新方法,新材料的运用。

3、施工准备工作与施工进度计划表。主要内容:施工准备工作计划表,分部分项工程的划分;进度控制的计划系统,进度控制实施计划,编制横道图。

4、各项资源需要量计划表。主要内容:水泥、砂、石砖、钢材以及各构配件需要计划表。

5、施工平面图。主要内容:水平及垂直运输机械的布置,主要材料及构配件的堆放,仓库,搅拌站的布置,临时设施的布置,施工现场道路,给排水,供电网络布置。

6、各项技术组织措施与各项技术经济指标。主要内容:文明施工各项措施、安全、质量措施,节约材料措施,各级技术管理人员职责等。

五、设计步骤与方法

1、计算工程量;

2、根据工程量与工期的相对情况,经济的选择主要项目施工方法,编制施工方案;

3、部署流水施工方案,编制施工进度计划;

4、编制机具、设备;材料构件;劳动力需要量计划表;

5、确定施工平面布置(水、电、临建设施场地布置);

6、确定临时生产和生活设施;

7、确定临时供水、供电管线;

8、编制运输计划;

9、绘制施工平面布置图;

10、主要技术组织措施;

11、主要技术经济指标

六、课程设计成果及要求

(一)要求提交成果

1、施工平面布置图                                     一张

2、施工组织设计说明书                            一份

(二)课程设计成果的要求

1、施工平面布置图:

设计要求:绘制比例为1:200

A3图纸打印稿

2、施工组织设计说明书:

(1)设计说明书封面

封面上应写明设计题目、学生姓名、专业、年级、指导教师姓名、完成日期。

(2)目录:采用word自动生成方式。

(3)正文格式要求:

纸张大小:A4打印纸

页边距:上、下2.54厘米;左、右3.17厘米

行间距:1.2倍行距

字体:中文用“宋体”, 数字和英文字母用“Times New Roman”

字号:标题用“小三”加粗,正文用“小四”

表格:标题:表格上方,局中,宋体,五号;

表格内字体:宋体,五号

(4)正文内容:

1)工程概况

2)施工方案选择

3)主要技术、质量措施

4)施工进度计划

5)施工平面图布置

6)劳动力、材料、机械需用量计划

7)安全文明施工措施

8)主要技术经济指标

4、按设计内容顺序装订成册。

5、独立完成,如发现有抄袭现象,当零分处理。

七、课程设计进度安排

1、收集资料及准备工作                                                                   0.5天

2、选择施工方案和施工方法;                                                           4天

3、编制施工进度计划表;                                                                   3天

4、编制机具、设备;材料构件;劳动力需要量计划表;            0.5天

5、设计施工平面图、主要技术组织措施、主要技术经济指标。   2天

合计:2周

八、本工程采用的技术规范

本工程施工我公司将贯彻现行建筑施工规范要求。对分项、分部及单位工程的质量评定严格按《工程质量检验评定标准》进行,确保工程达到优良。应用于本工程的主要技术规范:

工程测量规范(GB50026-2007)

建筑地基基础施工质量验收规范(GBJ50202-2002)

钢筋焊接及验收规程(JGJ18-2012)

混凝土结构工程施工质量验收规范(GB50204-2015)

砌体结构工程施工质量验收规范(GB50203-2011)

屋面工程技术规范(GB50345-2012)

建筑地面工程施工质量验收规范(GB50209-2010)

建筑工程施工质量验收统一标准(GB50300-2013)

施工现场临时用电安全技术规范(JGJ46-2005)

建筑施工高处作业安全技术规范(JGJ80-91)

建筑机械使用安全技术规程(JGJ33-2012)

建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)

附表1、学生设计题号及相关数据

学号

x

y

z

学号

x

y

z

01

4

5

12

28

6

5

15

02

4

5

13

29

6

5

16

03

4

5

14

30

6

5

18

04

4

5

15

31

6

6

12

05

4

5

16

32

6

6

13

06

4

5

18

33

6

6

14

07

4

6

12

34

6

6

15

08

4

6

13

35

6

6

16

09

4

6

14

36

6

6

18

10

4

6

15

37

4

4

12

11

4

6

16

38

4

4

14

12

4

6

18

39

5

4

12

13

5

5

12

40

5

4

13

14

5

5

13

41

5

4

14

15

5

5

14

42

5

4

15

16

5

5

15

43

6

4

14

17

5

5

16

44

6

4

16

18

5

5

18

45

6

4

18

19

5

6

12

46

6

4

14

20

5

6

13

47

6

4

16

21

5

6

14

48

6

4

18

22

5

6

15

49

7

5

14

23

5

6

16

50

7

5

15

24

5

6

18

51

7

6

15

25

6

5

12

52

8

6

15

26

6

5

13

53

8

5

14

27

6

5

14

54

8

5

15

说明:

1、每个班级的同学按照自己学号最后两位数,从上表中选择对应的题目条件,完成毕业设计。

附表2、本公司可提供主要机械设备表

序号

机械设备名称

型号规格

数量

国别

产地

额定功率(kw)

生产能力

备注

1

载重汽车

JN151

4

中国武汉

Q=2×8t

2

反铲汽车

WY-100

4

中国长沙

3

自卸汽车

HY3090

5

中国汉阳

33m3

4

打夯机

HW-20A

3

中国湖北

1.5

150m2

5

井架

JK-1

4

中国广西

7.5

6

张拉卷扬机

JJM-5

2

中国长沙

11

Q=5t

7

钢筋对焊机

UN1-100

2

中国株州

100

0.7t

8

钢筋弯曲机

GW40

2

中国长沙

4

2.3t

9

钢筋切断机

GJ40-1

2

中国韶关

5.5

2.3t

10

交流弧焊机

BX-330

2

中国广西

19

11

砼搅拌机

JS500

3

中国陕西

18.5

12

砂浆搅拌机

HJ-200

4

中国上海

2.5

13

插入式振动器

ZX-50

8

中国桂林

1.1

14

平板式振动器

ZW-5

4

中国湖南

1.5

15

氧割设备

2

自行组装

16

小圆锯

φ30

2

自行组装

1.5

17

钻床

φ16

1

中国桂林

1.5

18

冲击电钻

JIZC20

3

中国上海

0.6

19

柴油发电机

160GF

1

中国浙江

20

手提式砂轮机

ZIMJ80

4

中国广西

0.3

21

潜水泵

QY25

8

中国广西

2.2

22

水准仪、经纬仪

2+2

24

钢尺

30m

10

25

塔式起重机

TQ60/80

2

中国广西

55

附表3、工程量及劳动定额表

每栋住宅楼基础及屋面主要工程量表

项目

单位

数量

基础工程

条基挖土

m3

880

3:7灰土垫层

m3

120

基础砌砖

m3

280

地梁组合柱砼

m3

25

地梁组合柱钢筋

t

2

地梁组合柱模板

m2

58

房心及基槽回填

m3

590

底层房心3:7灰土垫层

m3

60

屋面工程

屋面找平层

m2

720

二毡三油一豆砂

m2

800

每层住宅结构及装修工程量表

项目

单位

数量

主体工程

内、外墙砌筑

m3

240

120隔墙

m3

20

圈梁组合柱砼

m3

26

圈梁组合柱钢筋

t

2

圈梁组合柱模板

m2

60

构件安装

400

楼板灌缝砼

m3

30

装修工程

门窗安装

72

水泥地面

m2

560

顶板勾缝喷浆

m2

560

干粘石外墙面层

m2

380

内墙面水泥砂浆抹面

m2

1900

假定定额表

项目

工种或型号

单位

产量定额

机械挖土

每台班4人

方/台班

500

人工挖土

普工

m3/工

1.6

砖砌基础

瓦工

m3/工

1.2

地梁组合砼

钢筋工

T/工

1.5

模板工

m2/工

4

砼工

m3/工

0.8

圈梁组合柱砼

钢筋工

T/工

0.2

模板工

m2/工

8

砼工

m3/工

0.8

砖砌墙

瓦工

m3/工

1.5

安装预制楼板

每台班6人

块/台班

130

楼板灌缝

砼工

m3/工

7

屋面找平层

抹灰工

m2/工

20

屋面防水层

油漆工

m2/工

20

门窗安装

木工

m2/工

5

水泥地面抹灰

抹灰工

m2/工

15

顶板勾缝灌浆

抹灰工

m2/工

5

外墙面干粘石

抹灰工

m2/工

4

内墙面抹灰

抹灰工

m2/工

10

  全套毕业设计论文现成成品资料请咨询微信号:biyezuopinvvp QQ:1015083682     返回首页 如转载请注明来源于www.biyezuopin.vip



打印本页 | 关闭窗口
本类最新文章
手部康复指板屈伸按摩装置的机构设 智能电表控制电路设计 论文指导记 家用光伏发电系统逆变电源设计 开
家用光伏发电系统逆变电源设计 任 家用光伏发电系统逆变电源设计 选 钢筋调直机机械结构设计 开题报告
| 关于我们 | 友情链接 | 毕业设计招聘 |

Email:biyeshejiba@163.com 微信号:biyezuopinvvp QQ:1015083682
本站毕业设计毕业论文资料均属原创者所有,仅供学习交流之用,请勿转载并做其他非法用途.如有侵犯您的版权有损您的利益,请联系我们会立即改正或删除有关内容!
