设计 任务书 文档 开题 答辩 说明书 格式 模板 外文 翻译 范文 资料 作品 文献 课程 实习 指导 调研 下载 网络教育 计算机 网站 网页 小程序 商城 购物 订餐 电影 安卓 Android Html Html5 SSM SSH Python 爬虫 大数据 管理系统 图书 校园网 考试 选题 网络安全 推荐系统 机械 模具 夹具 自动化 数控 车床 汽车 故障 诊断 电机 建模 机械手 去壳机 千斤顶 变速器 减速器 图纸 电气 变电站 电子 Stm32 单片机 物联网 监控 密码锁 Plc 组态 控制 智能 Matlab 土木 建筑 结构 框架 教学楼 住宅楼 造价 施工 办公楼 给水 排水 桥梁 刚构桥 水利 重力坝 水库 采矿 环境 化工 固废 工厂 视觉传达 室内设计 产品设计 电子商务 物流 盈利 案例 分析 评估 报告 营销 报销 会计
 首 页 机械毕业设计 电子电气毕业设计 计算机毕业设计 土木工程毕业设计 视觉传达毕业设计 理工论文 文科论文 毕设资料 帮助中心 设计流程
垫片
您现在所在的位置:首页 >>毕设资料 >> 文章内容

垫片
   我们提供全套毕业设计和毕业论文服务,联系微信号:biyezuopin QQ:2922748026
某综合办公楼建筑、结构设计任务书
文章来源:www.biyezuopin.vip   发布者:毕业作品网站

2020届毕业设计(论文)课题任务书

院(系):土木工程学院                                   专业:土木工程专业

指导教师

学生姓名

XXX

课题名称

某综合办公楼建筑、结构设计

一、课题来源:

根据桂林市委党校校园建设的需要,规划在校园内新建综合楼一栋,满足校园师生的文化、休闲等活动。

二、项目地址:桂林市委党校内

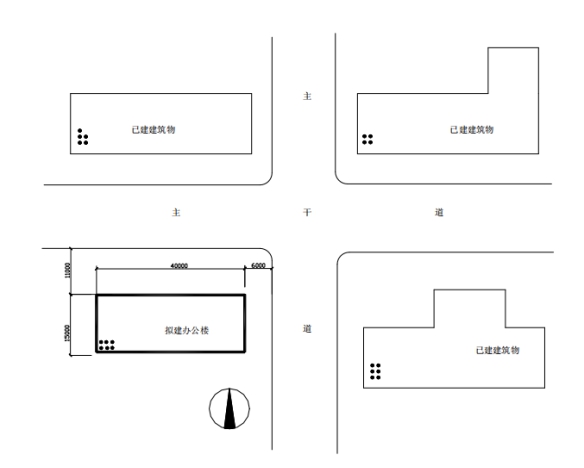

基地为三角形用地,基地面积约2145平方米,详细尺寸见地形图,地形图为上南下北。

三、建筑规模与要求

1、 总建筑面积约3000 M2

土建投资按500元/ M2左右计算总造价。

层数:3~5层

层高:第一层层高4.5米,第二层及以上层高3.6米。

结构形式:全框架结构

2、 建筑要求:

娱乐活动:200人演艺舞会约300平方米,8~10桌棋牌约40平方米,2台台球约80平方米,2台乒乓球约80平方米,健身房约100平方米等。

图书馆:功能全面,布局合理,满足发展要求。

1) 图书:

采编部    15平方米

社科书库  200平方米

文学书库  100平方米

典藏书库  60平方米

旧书库    60平方米

2) 图书馆办公室:

馆长办公室: 15平方米

副馆长办公室:15平方米

3) 期刊:

文献编辑办公室 15平方米

资料室  120平方米

阅览室  120平方米

过刊室  150平方米

过报室  60平方米

4) 数字资源:

信息采集办公室 15平方米

主机房         20平方米

电子阅览室     100平方米

多媒体放映室   80平方米

教室:6个教室,每个约60平方米

四、设计内容

1、 建筑部分

其内容如表5—1;均用一号图纸打印出图。

2、 结构部分

1)确定结构方案和结构布置

根据建筑设计,材料供应和施工条件,合理地确定结构方案和结构布置,完成主体部分结构布置草图。

2)在主体建筑部分选取一具有代表性的单元进行结构计算,包括确定静力计算方案,验算墙柱高厚比,承重墙体承载力计算,梁下墙体局部承压验算,墙下基础设计。

应进行框架及其柱下基础的设计。

3)绘制施工图(1号图共2张)内容为:

主体部分各结构构件平面布置图;

框架或楼梯的模板图和施工图;

主体部分基础平面图及剖面图。

3、 施工组织部分

要求完成单位工程施工组织设计1#图2张和一个主要的施工过程设计。

1)单位工程施工组织设计要求:

拟定施工方案;

编制单位工程进度计划(1#图1张);

单位工程施工平面图(1#图1张);

2)施工过程设计

施工过程组织设计要求在基础(含土方)工程和主体结构工程施工中任选一个进度计划,具体内容及要求:

计算工程量;

选择施工方法,确定施工顺序,选定各种机具设备并计算台数;

进行有关施工过程的平面布置;

安排进度(采用网络图形式);

拟定技术、质量、安全措施。

五、设计进度和图纸要求

1、 建筑设计部分要求用电脑绘图;

2、 结构设计部分,必须用手绘制框架及其柱下基础,其余部分可用电脑绘图;

3、 施工组织部分,施工进度计划(网络图)必须用手绘制,其余部分可用电脑绘图;

4、 毕业设计依次分为建筑部分、结构部分、施工组织部分。要求必须按进度安排的时间完成,并及时交由指导教师审查签字,不得拖延而影响后续设计工作进行。

表5—1    建筑图纸的内容及要求

内  容

比  例

要        求

底层平面

1:100

布置房间设施

二层和三层平面

1:200~100

有四层的需要做出四层平面

屋顶平面

1:200

正立面

1:100

背立面

1:100

侧立面

1:100

剖面1~2个

1:50~100

选择特征位置及楼梯间进行剖切

节点详图2~3个

1:10~20

可选择墙口、泛水、阳台扶手、

楼梯踏步等

门窗表

附建筑说明书一份

起止日期

工作内容

2019.12.12-2020.01.12

认真学习毕业设计任务书,查阅相关资料完成开题报告

2020.03.05-2020.03.25

参观实习,独立思考完成建筑设计平立剖面的初步设计

2020.03.26-2020.04.05

完善建筑设计中平立剖面设计,并为结构设计做准备

2020.04.06-2020.04.25

认真学习广厦软件,并用广厦CAD12.0进行结构电算

2020.04.26-2020.05.15

手算一榀框架的梁柱基础配筋,并绘制框架基础配筋图

2020.05.16-2020.06.06

计算工程量和持续时间,确定施工台班、人数及工期

2020.06.07-2020.06.16

用梦龙软件编制工程进度网络计划,调整个施工段工期

2020.06.17-2020.06.19

完善整套设计图纸,出建筑、结构CAD图,准备答辩

《建筑结构荷载规范》GB50009――2001

《建筑地基基础设计规范》GB50007――2002

《混凝土结构设计规范》GB50010――2002

《砌体结构设计规范》GB50003――2001

《98版建筑中南标》

教研室

意见

签名:

年  月  日

院(系)主管领导意见

签名:

年  月  日

  全套毕业设计论文现成成品资料请咨询微信号:biyezuopin QQ:2922748026     返回首页 如转载请注明来源于www.biyezuopin.vip



打印本页 | 关闭窗口
本类最新文章
台式数控等离子切割机机械结构设计 台式数控等离子切割机机械结构设计 台式数控等离子切割机机械结构设计
基于PLC的罐装加工过程为全自动 基于Python电影推荐系统设计 基于西门子S7-200PLC四层
| 关于我们 | 友情链接 | 毕业设计招聘 |

Email:biyeshejiba@163.com 微信号:biyezuopin QQ:2922748026
本站毕业设计毕业论文资料均属原创者所有,仅供学习交流之用,请勿转载并做其他非法用途.如有侵犯您的版权有损您的利益,请联系我们会立即改正或删除有关内容!
