目录
第一章 施工总说明 5
1.1 工程概况 5
1.2 合同范围及工期要求 6
1.2.1 合同主要项目 6
1.2.2 工期要求 7
1.3 主要工程量 (见表1-3-1) 7
1.4 施工条件 7
1.5 本工程施工特点 10
1.5.1 工程特点 10
1.5.2 施工重点和难点 10
1.6 施工优势 10
1.7 施工质量及安全目标 10
第二章 施工现场组织机构 12
2.1 组织机构 12
2.1.1 局本部小峡项目领导小组 12
小峡项目领导小组成员表 13
2.1.2 现场组织机构 14
各专业管理部门业务分工表 14
各专业厂队业务分工表 15
2.1.3 现场组织机构关系图 16
2.2 本工程主要施工管理人员名单及简介 17
2.3 技术顾问组及咨询专家组成员 18
第三章 工期及施工总进度计划 19
3.1 编制依据 19
3.2 编制原则 19
3.3 施工总进度安排 19
3.4 施工关键线路及典型强度 20
3.4.1 关键线路 20
3.4.2 典型强度 20
3.5 控制性施工进度表 20
第四章 施工总平面布置说明 21
4.1 布置原则 21
4.2 总布置说明 21
生产、生活设施及辅助企业占地面积及建筑面积一览表 21
表4-2-1 21
第五章 围堰和水流控制工程 32
5.1 施工特性 32
5.2 施工布置 33
5.2.1 水、电布置 33
5.2.2 施工道路布置 34
5.2.3 围堰备料场布置 34
5.3 施工程序及进度安排 34
5.3.1 施工程序 34
5.3.2 施工进度安排 36
围堰与水流控制工程施工进度计划表 36
5.4 导流明渠进出口围堰施工方法 37
5.4.1 草土体围堰填筑 37
5.4.2 明渠进口围堰石碴体填筑 38
5.4.3 围堰堰基防渗 39
5.4.4 导流明渠沿线冲沟的处理措施 39
5.4.5 防渗土工膜铺设 40
5.5 围堰拆除 42
5.6 施工期排水 42
5.7 施工期安全渡汛措施 42
5.8 施工机械、主要材料及劳动力计划 43
5.8.1 施工机械计划 (见表5-8-1) 43
5.8.2 主要材料计划 (见表5-8-2) 43
5.8.3 劳动力计划 (见表5-8-3) 43
施工机械设备配备表 43
主要材料和水、电需用量计划表 44
主要劳动力计划表 44
第六章 土石方工程施工方法说明 46
6.1 简述 46
6.2 土石方开挖施工方法说明 46
6.2.1 土石方工程开挖施工特点 46
6.2.2 土石方开挖工程量 46
土石方开挖工程量表 47
6.2.3 土石方开挖工程特性 47
工程特性表 47
6.2.4 施工布置 47
6.2.5 导流及泄洪闸工程开挖施工方法 49
6.3 开挖边坡防护施工措施 52
6.3.1 边坡清理 53
6.3.2 边坡施工 53
6.3.3 边坡喷砼 54
6.4 土石方填筑施工方法说明 54
6.5 施工机械、主要材料及劳动力计划 55
6.5.1 施工机械计划 (见表6-5-1) 55
6.5.2 主要材料计划 (见表6-5-2) 55
6.5.3 劳动力计划 (见表6-5-3) 55
施工机械设备配备表 56
主要材料和水、电需用量计划表 57
主要劳动力计划表 57
6.6 质量、安全保证措施 58
6.6.1质量保证措施 58
6.6.2安全保证措施 58
第七章 砼工程施工方法说明 59
第八章 锚索施工方法说明 68
8.1 施工特点 68
8.2 施工工序 68
8.3 施工方法 68
8.3.1 预埋钢管施工 68
8.3.2 施工平台搭设 69
8.3.3 钢绞线下料 70
8.3.4 锚索编束 70
8.3.5 锚索穿束 70
8.3.6 锚索张拉 71
8.3.7 回填灌浆 71
8.3.8 观测 72
8.3.9 竣工验收 72
8.4 施工机械设备、材料、劳动力 72
8.4.1 主要施工机械设备计划 72
主要施工设备表 73
8.4.2 主要材料计划 (见表8-4-2) 73
8.4.3 劳动力计划 (见表8-4-3) 73
劳动力计划表 73
主要材料和水、电需用量计划表 74
第九章 基础处理工程施工方法说明 75
9.1 工程特点 75
9.2 固结灌浆 75
(1) 灌浆实验 75
(2) 施工平面布置 76
(3) 施工措施 76
9.3 帷幕灌浆 77
(1) 灌浆试验 78
(2) 施工布置 78
(3) 施工措施 78
9.4 施工进度 79
9.5 质量检查与原始资料整理 79
9.5.1 质量检查 79
9.5.2 原始资料整理 79
9.6 施工机械、材料及劳动力计划 80
9.6.1 机械设备计划 80
基础处理工程施工设备计划表 80
9.6.2 主要施工材料 81
主要施工材料表 81
9.6.3 劳动力计划 81
劳动力计划表 81
9.7 施工各项保证措施 82
第十章 钢结构的制作、安装及预埋件埋设工程 84
第十一章 闸门及启闭机安装工程 94
第十二章 原型观测工程施工方法说明 107
12.1 施工特点 107
12.1.1 原型观测内容 107
12.1.2 主要工程量 (见表12-1-1) 107
主要工程量表 107
12.2 仪器设备埋设、安装施工方法说明 108
12.2.1总则 108
12.2.2 钻孔 108
12.2.3 观测仪器孔的回填 108
12.2.4 安装与埋设 109
12.3 施工期观测和观测资料整编 109
12.4 施工设备计划 (见表12-4-1) 109
第十三章 质量目标、质量保证体系及技术组织措施 111
13.1 中国水利水电第四工程局质量体系 111
13.1.1 质量体系认证证书 111
13.1.2 质量方针、目标 111
13.2 本工程的质量目标 112
13.3 质量管理机构及主要职责 112
13.3.1质量管理机构框图 113
13.3.2 质量管理部门的主要职责 113
13.4 质量管理的措施 118
13.4.1 会议制度 118
13.4.2 作业人员培训制度 118
13.4.3 三检制度 根据本项目组织机构实际,“三检”具体规定如下: 119
13.4.4 奖罚制度 119
13.4.5 过程控制流程图 (见下页) 119
13.4.6 关键工序的质量控制 119
13.5 质量管理及检验的标准 126
13.6 质量保护技术措施 128
13.7 质量保证大纲 128
13.7.1 概述 128
13.7.2 管理职责 128
13.7.3 文件和资料控制 129
13.7.4 施工组织设计控制 130
13.7.5 物资采购与管理 131
13.7.6 施工过程控制 132
施工过程控制程序图 133
13.7.7 检验试验及设备控制 134
13.7.8 不合格品的控制 136
13.7.9 纠正和预防措施 137
13.7.10 质量记录控制 138
13.7.11 内部质量审核 140
13.7.12 工程验收交付 142
第十四章 安全目标、安全保证体系及技术组织措施 145
14.1 基本工作内容 145
14.2 安全管理目标 145
14.3 安全目标管理机构 146
14.4 安全管理制度及办法 146
14.4.1 健全组织、充实机构、完善制度 146
14.4.2 建章立制、有规可循 146
14.4.3 加强教育、严格考核 147
14.4.4 严格管理、过程受控 147
14.4.5 安全管理流程 147
14.5 安全组织技术措施 148
14.5.1 技术交底 148
14.5.2 劳动保护 148
14.5.3 施工照明 148
14.5.4 爆破安全 149
14.5.5 材料管理 149
14.5.6 安全用电 149
14.5.7 保安与防盗 149
14.5.8 防火 149
14.5.9 卫生与急救 149
14.6 重要施工方案和特殊施工工序的安全过程控制 149
第十五章 环境保护及文明施工 151
15.1 施工可能引起的环境保护方面的问题 151
15.2 环保组织机构及主要职责 151
15.2.1 组织机构 151
15.2.2 主要职责 152
15.3 加强施工管理、严格保护环境 152
15.3.1 环境保护目标 152
15.3.2 具体措施 152
15.4 文明施工的目标、组织机构和实施方案 153
15.4.1 文明施工目标 153
15.4.2 组织机构 153
15.4.3 主要职责 153
15.5 文明施工考核、管理办法 153
15.5.1 考核内容 153
15.5.2 考核办法 154
第一章 施工总说明
1.1 工程概况

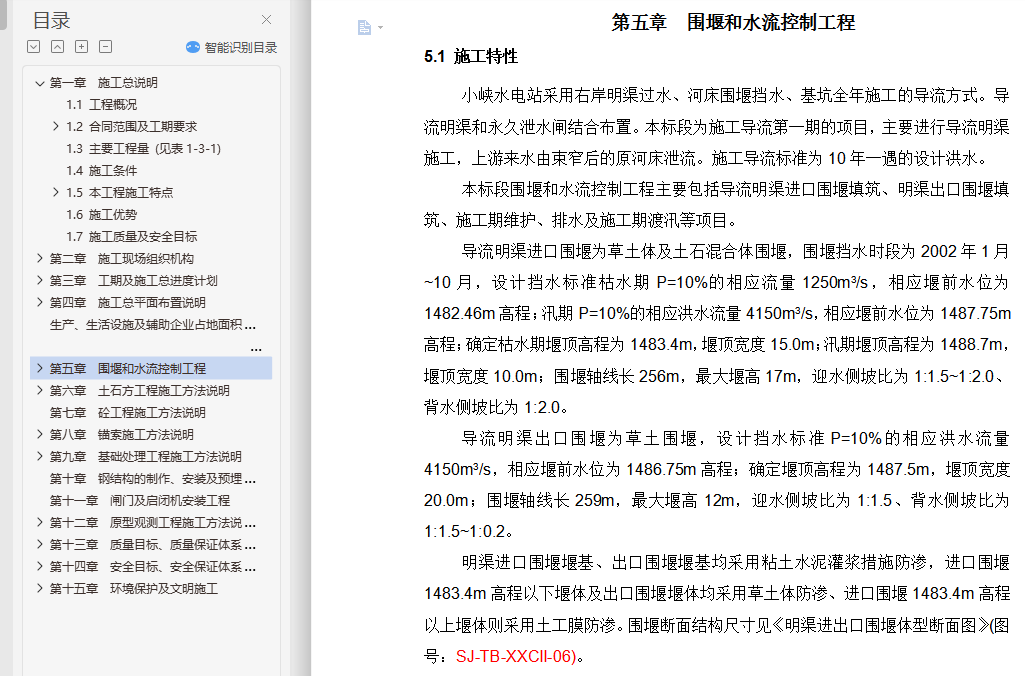

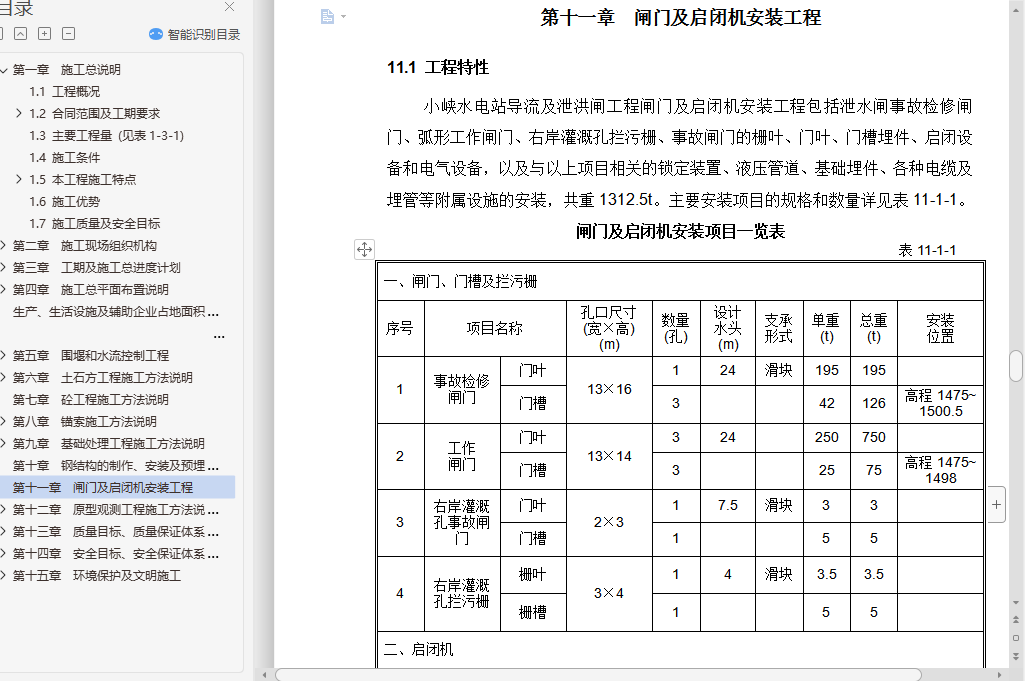

黄河小峡水电站位于甘肃省兰州市皋兰县境内黄河干流上,上距兰州市35公里,距八盘峡水电站87公里,下游临近什川乡镇,距大峡水电站29公里。坝址2公里处有什川至兰州、什川至皋兰公路相通,对外交通便利。
黄河小峡水电站主要任务是发电,兼顾灌溉、旅游等综合效益。枢纽主要建筑物有由河床式发电厂房、右岸泄水闸、开关站、灌溉取水口等组成。
水库正常蓄水位1499m,最大坝高47.7米,总库容4800万m3,为日调节水库。电站总装机容量为23万kW,保证出力9.3万kW,年发电量9.56亿kWh,可改善下游0.8万亩土地灌溉条件。
本标范围为导流及泄洪闸工程,是导流明渠及泄洪闸相结合的工程。泄洪闸布置在右岸Ⅲ级阶地上,由引水明渠、闸室、消力池和下游出水渠等建筑物组成 (全长543米)。
1.2 合同范围及工期要求
1.2.1 合同主要项目
(1) 明渠、泄洪闸及岩坎坝段开挖;
(2) 开挖边坡喷锚支护处理;
(3) 基础断层处理及勘探洞、孔回填封堵;
(4) 明渠喷砼护坡;
(5) 泄洪闸钢筋砼施工;
(6) 泄洪闸基础固结灌浆及帷幕灌浆,基础永久排水工程;
(7) 岩坎导墙堆石填筑及砼衬砌;
(8) 泄洪闸观测仪器设备的采购、鉴定和安装,并进行施工期观测;
(9) 泄洪闸电气管道、接地系统和所有电气设备预埋件的埋设;
(10) 泄洪闸闸门预埋件的埋设及安装;油缸启闭机、预埋件的埋设及安装;
(11) 泄洪闸坝顶门机预埋件的埋设及安装;
(12) 右岸上坝公路护岸及跨明渠大桥工程;
(13) 灌溉取水口土建工程及闸门安装和预埋件工程;
(14) 引渠及泄洪闸部位栏板、栏杆和灯柱等建筑部分的建筑与初装饰;
(15) 一期围堰工程填筑和拆除;
(16) 引渠进口截流桥工程的架设和拆除;
(17) 其它临时工程:
1) 附属企业;
2) 临时生产、生活和仓库用房;
3) 临时风、水、电和通讯;
4) 施工期排水;
5) 为完成本工程施工必须的其它临时工程。
